Szanowni Państwo,
z przyjemnością informujemy, że osiągnięty został trzeci etap II etapu przedsięwzięcia deweloperskiego Nowe Żerniki Bieńkowskiego. Tym samym poziom zaawansowania inwestycji wynosi obecnie 37%. Poniżej aktualny stan wykonanych prac.
Branża konstrukcyjno-budowlana:
Etap 2a: ściany murowane 2p. – 99%, strop nad 2p. – 75%, izolacja stropu nad garażem – 95%, ściany murowane 3p. – 80%, strop na 3p. – 35%, ścianki działowe parter – 60%, ścianki dziełowe 1p. – 10%, wełna mineralna na klatkach w garażu – rozpoczęto
Etap 2b: ściany murowane parteru – 100%, ściany żelbetowe parteru – 75%, strop nad parterem – 30%, izolacja ścian piwnic – 100%, zasypki ścian piwnic – 60%
Branża sanitarna:
Etap 2a: kanalizacja sanitarna garaż – 90%, kanalizacja deszczowa garaż – 90%, instalacja c.o. garaż – 80%, instalacja cw i zw garaż – 75%, piony kanalizacji sanit. – 25%, instalacjia hydrantowa garaż – 90%, przejścia p. poż. stropowa kanalizacja sanit. – 50%, wentylacja mieszkań – 35%, wentylacja garażu – rozpoczęto.
Etap 2b: kanalizacja sanitarna garaż – rozpoczęto, kanalizacja deszczowe garaż – rozpoczęto
Branża eletryczna:
Etap 2a: peszle w stropie nad 2p. – 75%, peszle w stropie nad 2p. – 35%, okablowanie klatek schodowych – rozpoczęto, trasy kablowe garaż – 25%, okablowanie mieszkań parter – rozpoczęto.
Etap 2b: peszle w stropie nad parterem – 30%

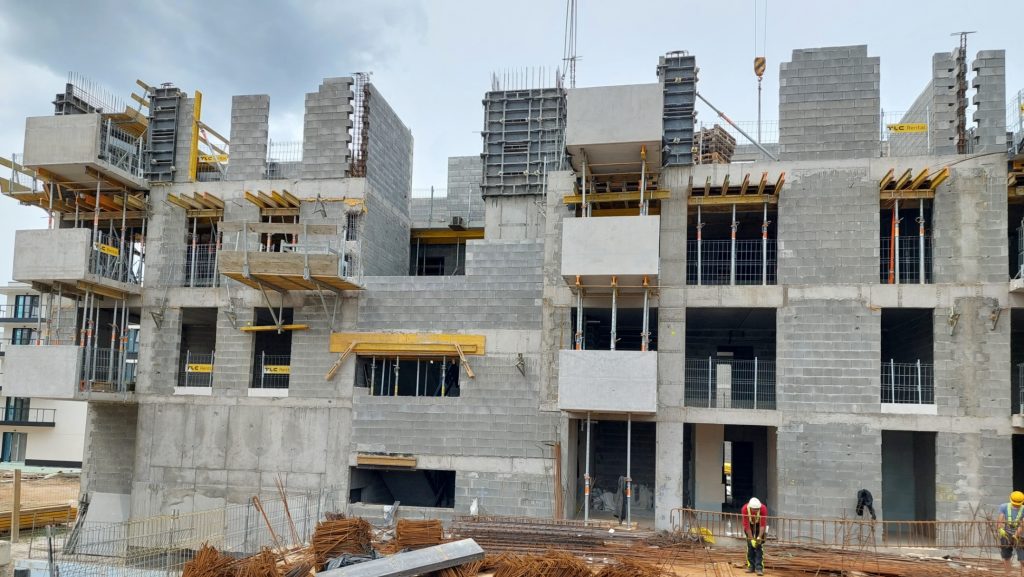

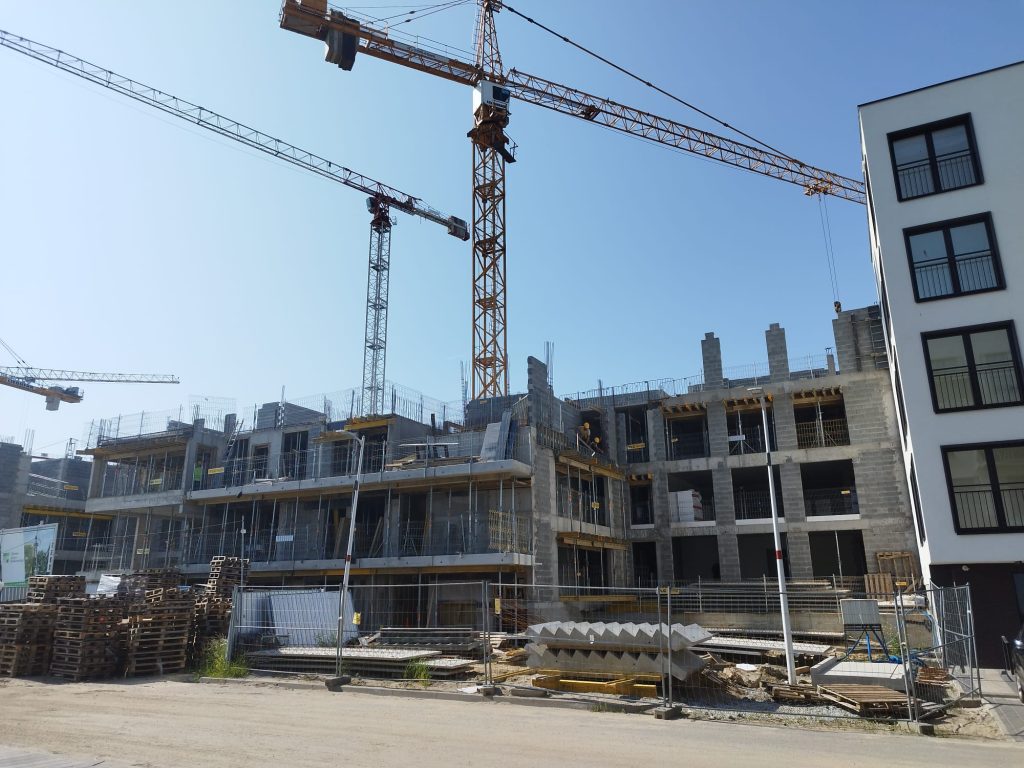

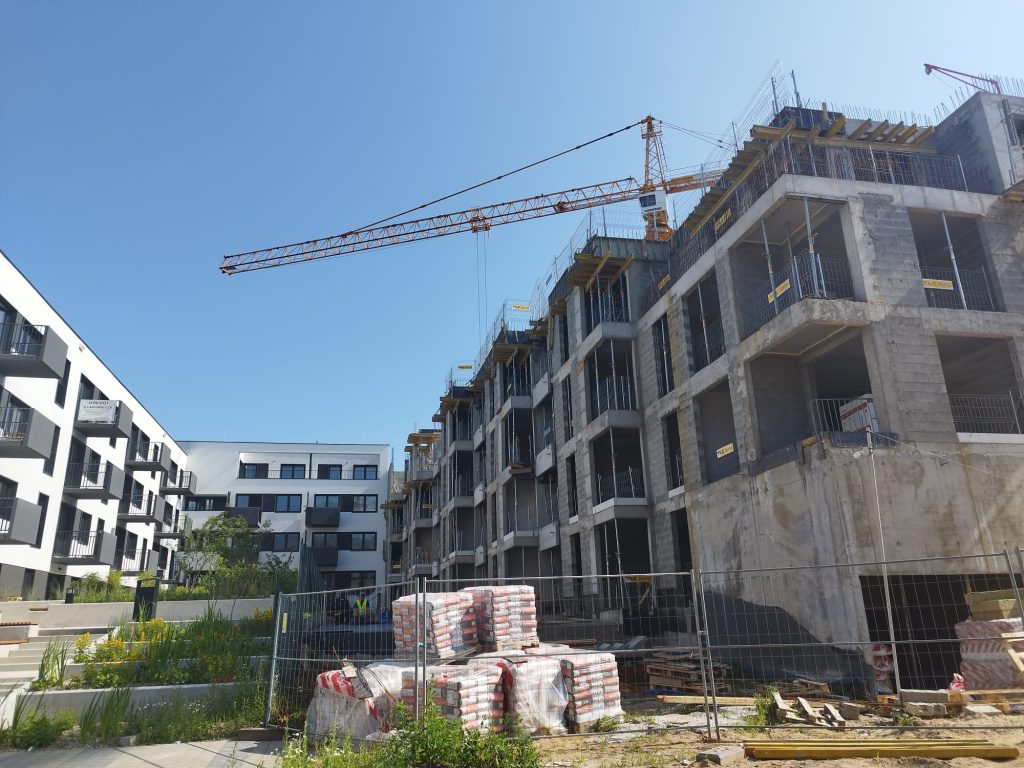

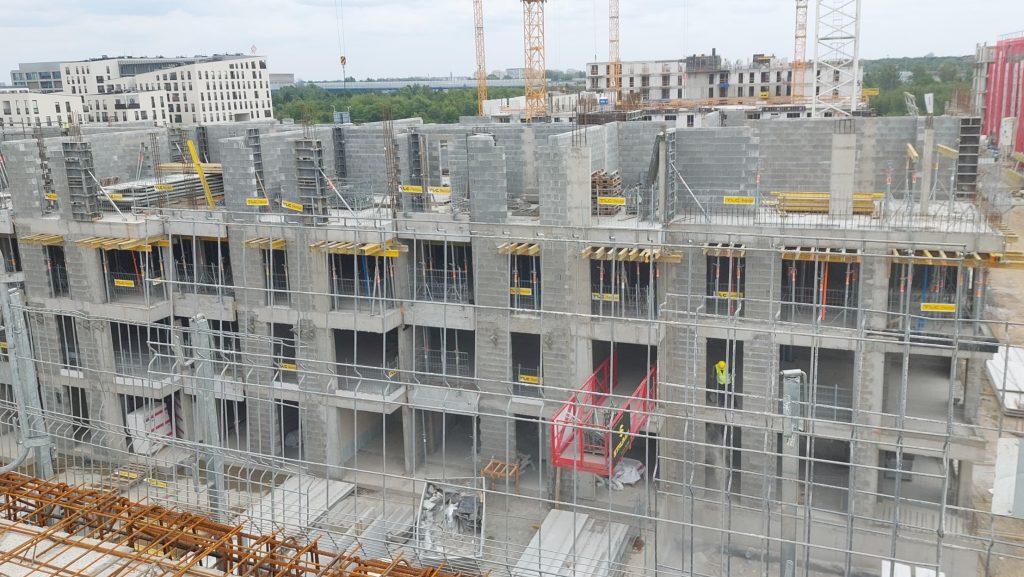

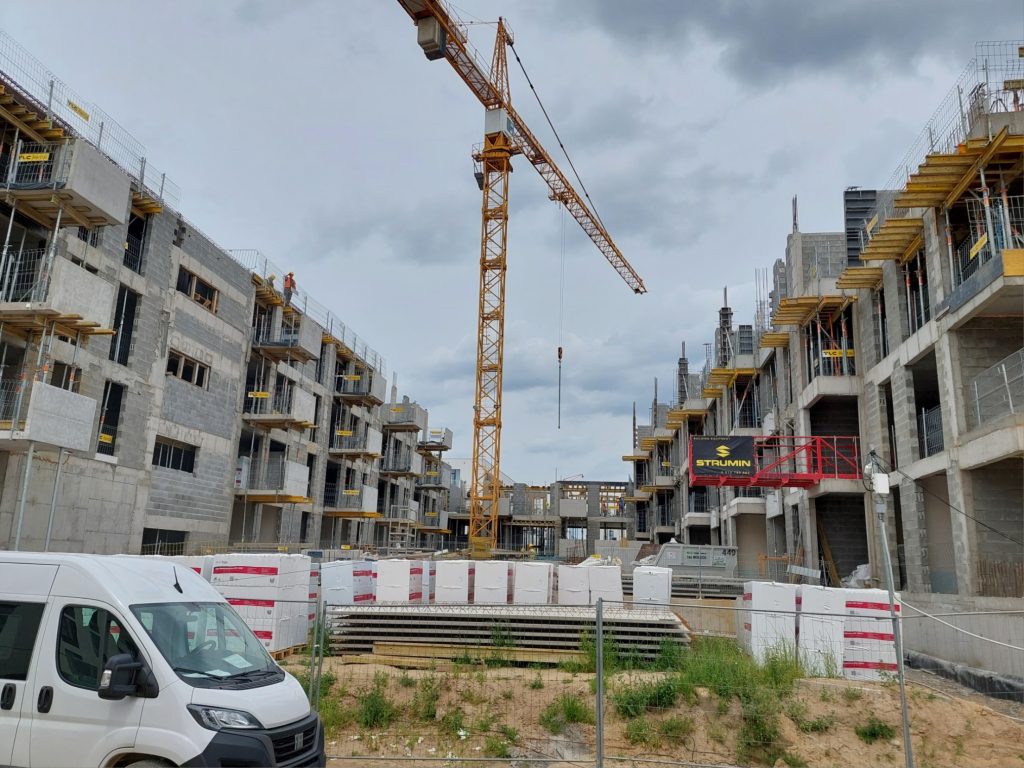

Zapraszamy do galerii zdjęć.
